都市計画道路 山手幹線(梅野町工区)道路整備事業について
工事に伴う仮設道路の設置について
・現在施行中の工事の影響により、宝塚南口駅と旧宝塚ホテルとの間の 車道及び歩道(市道聖天通り線)が終日通行止めとなります。
つきましては、通行止めへの影響を鑑み、市道聖天通り線の西側に車専用の仮設道路を 設置します。
仮設道路詳細
・西→北への一方通行です。
・土日祝を含む終日の、7時~19時のみ解放します。
安全上の観点から、夜間は通行できません(バリケード等で封鎖します)。
・令和7年2月17日に通行開始、期間は 3ヶ月程度 を予定しています。
・通行可能な時間帯は、ガードマンにより誘導を行います。
・車のみ通行可能です。歩行者の方は迂回をお願いいたします。
詳細につきましては、別紙「道路工事に伴う通行規制のお知らせ」をご覧ください。
令和6年10月14日(月曜日)に実施した事業及び工事説明会について
令和6年10月14日(月曜日)に宝塚南口会館で事業箇所における事業及び工事説明会を
実施しました。
当日の説明会でいただいたご意見や市からの説明について
「R6.10.14 説明会要旨.PDF」のとおり掲載します。
当日の説明会でいただいたご意見の中で未回答になっていました
内容については「R6.10.14 質疑回答.PDF」のとおり回答します。
また、当日のスライド資料(一部修正)及び当日の配布資料を
あわせて掲載します。
-
R6.10.14 説明会要旨 (PDF 275.1KB)
-
R6.10.14 質疑回答 (PDF 887.4KB)
-
R6.10.14 説明会当日のスライド資料(一部修正) (PDF 1.7MB)
-
R6.10.14 説明会当日の配布資料 (PDF 625.5KB)
事業計画の認可図書の縦覧について
都市計画事業について兵庫県から、都市計画法の規定に基づき、次のとおり認可されました。
併せて、永久縦覧を行いますのでお知らせします。
- 都市計画事業の種類及び名称
阪神間都市計画道路事業 3.4.246号 山手幹線
- 告示日
令和5年4月4日
- 永久縦覧
縦覧場所:宝塚市 都市安全部 建設室 道路建設課(市役所・3階)
縦覧期間:令和5年4月4日から 時間は午前9時から午後5時30分まで
ただし、市役所閉庁日を除きます。
- 阪神都市計画道路事業 3.4.246号 山手幹線[梅野町工区] について
- 施行者 :宝塚市
- 場所 :宝塚市梅野町付近
- 延長 :98m
- 幅員 :16~18m
- 車線数 :2車線
- 事業施行期間:令和5年4月4日~令和8年3月31日
- 概要 :本認可区間は現在、宝塚南口駅側にのみ歩道が設置されていますが、幅員が十分ではなく、また、駅入り口へのすりつけのため歩道の縦断勾配が急勾配となっている区間があり、車いすなどの安全な通行空間を確保できていない状況にあります。

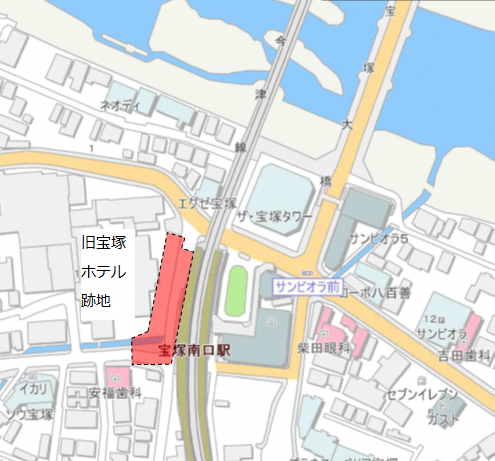

本認可区域を整備することにより、歩行者の利便性の向上、安全な歩行者動線を確保し、すべての人が安心して移動できるまちづくりを目指します。 - 位置図 :

工事については、旧宝塚ホテル跡地の工事と調整のうえ進めてまいります。
